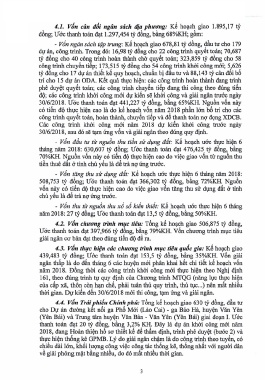

4.1. vốn cân đối ngân sách địa phương: Ke hoạch giao 1.895,17 tỷ
đồng; ước thanh toán đạt 1.297,454 tỷ đồng, bằng 68%KH; gồm:
- Vốn ngân sách tập trung: Kế hoạch giao 678,81 tỷ đồng, đầu tư cho 179
dự án, công trình. Trong đó: 16,98 tỷ đồng cho 22 công trình quyết toán; 70,687
tỷ đồng cho 40 công trình hoàn thành chờ quyết toán; 323,859 tỷ đồng cho 58
công trình chuyển tiếp; 173,515 tỷ đồng cho 54 công trình khởi công mới; 5,626
tỷ đồng cho 17 dự án thiết kế quy hoạch, chuẩn bị đầu tư và 88,143 tỷ cân đối bố
trí cho 15 dự án ODA. Kết quả thực hiện: các công trình hoàn thành đang trình
phê duyệt quyết toán; các công trình chuyển tiếp đang thi công theo đúng tiến
độ; các công trình khởi công mới dự kiến sẽ khởi công và giải ngân trước ngày
30/6/2018. Ước thanh toán đạt 441,227 tỷ đồng, bằng 65%KH. Nguồn vốn này
có tiến độ thực hiện cao là do kế hoạch vốn năm 2018 phần lớn bố trí cho các
công trình quyết toán, hoàn thành, chuyển tiếp và để thanh toán nợ đọng XDCB.
Các công trình khởi công mới năm 2018 dự kiến khởi công trước ngày
30/6/2018, sau đó sẽ tạm ứng vốn và giải ngân theo đúng quy định.
- Vốn đầu tư từ nguồn thu tiền sử dụng đất: Ke hoạch ước thực hiện 6
tháng năm 2018: 630,607 tỷ đồng; Ước thanh toán đạt 476,425^ tỷ đồng,^ bằng
70%KH Nguồn vốn này có tiến độ thực hiện cao do việc giao vốn từ nguồn thu
tiền thuê đất ở tỉnh chủ yếu là để trả nợ ứng trước.
- Vốn tăng thu sử dụng đất: Ke hoạch ước thực hiện 6 tháng năm 2018:
508,753 tỷ đồng; Ước thanh toán đạt 366,302 tỷ đồng, bằng 72%KR Nguồn
vốn này có tiến độ thực hiện cao do việc giao vốn tăng thu sử dụng đất ở tỉnh
chủ yếu là để trả nợ ứng trước.
- Vốn thu từ nguồn thu xồ số kiến thiết: Kế hoạch ước thực hiện 6 tháng
năm 2018: 27 tỷ đồng; Ước thanh toán đạt 13,5 tỷ đồng, bằng 50%KH.
4.2. Vốn chương trình mục tiêu: Tổng kế hoạch giao 506,875 tỷ đồng,
Ước thanh toán đạt 397,966 tỷ đồng, bằng 79%KH. vốn chương trình mục tiêu
giải ngân cơ bản đạt theo đúng tiến độ đề ra.
4.3. Vốn thực hiện các chương trình mục tiêu quốc gia: Kế hoạch giao
439,483 tỷ đồng; Ước thanh toán đạt 153,5 tỷ đồng, bằng 35%KH. vốn giải
ngân thấp là do đến tháng 6 các huyện mới phân khai hết chi tiết kế hoạch vốn
năm 2018. Đồng thời các công trình khởi công mới thực hiện theo Nghị định
161, theo đúng trình tự quy định của Chương trình MTQG (năng lực thực hiện
của cấp xã, thôn còn hạn chế, phải tuân thủ quy trình, thủ tục...) nên mất nhiều
thời gian. Dự kiến đến 30/6/2018 mới thi công, tạm ứng và giải ngân.
4.4. Vẻn Trái phiếu Chỉnh phủ: Tổng kế hoạch giao 630 tỷ đồng, đầu tư
cho Dự án đường kết nối ga Phố Mới (Lào Cai) - ga Bảo Hà, huyện Văn Yên
(Yên Bái) và Trung tâm huyện Văn Bàn - Văn Yên (Yên Bái) giai đoạn I. Ước
thanh toán đạt 20 tỷ đồng, bằng 3,2% KH. Đây là dự án khởi công mới năm
2018, đang Hoàn thiện hồ sơ thiết kế để thẩm định, trình phê duyệt (bước 2) và
thực hiện thống kê GPMB. Lý do giải ngân chậm là do công trình theo tuyến, có
chiều dài lớn, khối lượng công việc công tác thống kê, thống nhất với người dân
về giải phóng mặt bằng nhiều, do đó mất nhiều thời gian.
